Текст документа:
Утвержден приказом Минстройархитектуры от 07.12.2009 N 396
ТКП 45-1.03-161-2009
Приложение М (обязательное)
АКТ освидетельствования скрытых работ
___________________________________________________________________________ (наименование работ) выполненных в _____________________________________________________________ (наименование и место расположения объекта) "___" ____________ 20__ г. Комиссия в составе: представителя генподрядной строительно-монтажной организации _________ ___________________________________________________________________________ (должность, фамилия, инициалы) представителя субподрядной строительно-монтажной организации (в случаях выполнения работ субподрядной организацией) _______________________ ___________________________________________________________________________ (должность, фамилия, инициалы) представителя технического надзора заказчика _________________________ ___________________________________________________________________________ (должность, фамилия, инициалы) представителя проектной организации (в случаях осуществления авторского надзора проектной организацией) ________________________________ ___________________________________________________________________________ (должность, фамилия, инициалы) произвела осмотр работ, выполненных _______________________________________ (наименование строительно-монтажной ___________________________________________________________________________ организации) и составила настоящий акт о нижеследующем: 1 К освидетельствованию предъявлены следующие работы: ________________ ___________________________________________________________________________ (наименование скрытых работ) 2 Работы выполнены по проектной документации _________________________ ___________________________________________________________________________ (наименование проектной организации, номер чертежей и дата их составления) 3 При выполнении работ применены _____________________________________ (наименование материалов, ___________________________________________________________________________ конструкций, изделий со ссылкой на сертификаты или другие документы, ___________________________________________________________________________ подтверждающие качество) 4 При выполнении работ отсутствуют (или допущены) отклонения от проектной документации ____________________________________________________ (при наличии отклонений указывается, ___________________________________________________________________________ кем согласованы, номер чертежей и дата согласования) 5 Даты: начало работ _________________________________________________ окончание работ ______________________________________________ Решение комиссии Работы выполнены в соответствии с проектной документацией, действующими ТНПА и отвечают требованиям их приемки. На основании изложенного разрешается производство последующих работ по устройству (монтажу): _____________________________________________________ (наименование работ и конструкций) Представитель технического надзора заказчика ______________ _______________________ (подпись) (расшифровка подписи) Представитель генподрядной строительно-монтажной организации ______________ _______________________ (подпись) (расшифровка подписи) Представитель субподрядной строительно-монтажной организации ______________ _______________________ (подпись) (расшифровка подписи) Представитель проектной организации ______________ _______________________ (подпись) (расшифровка подписи)
Исполнительные схемы
Исполнительная документация или, так называемые, исполнительные схемы, составляют комплект рабочих чертежей с пометками, которые гарантируют соответствие данных чертежей с фактически выполненными работами, а также носят информацию о внесенных в чертежи изменениях, согласованных с проектировщиками и лицами, ответственными за производство строительно-монтажных работ (СНиП 3.01.04-87 «Приёмка в эксплуатацию законченных строительством объектов. Основные положения»).
Функциональное назначение исполнительной документации
Таким образом, исполнительная документация обеспечивает выполнение работ в соответствии с проектными решениями, техническими регламентами. Главным образом, она необходима для организации и осуществления эксплуатации объектов строительства. Поэтому исполнительные чертежи в обязательном порядке выполняются в четырёх экземплярах: один экземпляр передается заказчику, два – эксплуатационной организации. Один экземпляр остается в организации, которая осуществляла строительные работы.
На заметку! Важно помнить, что исполнительная документация хранится у застройщика или заказчика до тех пор, пока орган государственного строительного надзора не начнет итоговую проверку. К этому времени вся исполнительная документация должна быть передана застройщиком или заказчиком в орган Госстройнадзора
По результатам итоговой проверки выдаётся заключение о соответствии построенного, реконструированного или отремонтированного объекта капитального строительства требованиям технических регламентов – нормам, правилам и т.д. После этого вся исполнительная документация возвращается застройщику или заказчику.
На заметку!Исполнительная документация может подготавливаться и оформляться как в бумажном виде, так и на электронных носителях, но приёмка органами государственного строительного надзора ведётся только в бумажном виде.
Графическое изображение строящегося объекта
Когда составляется акт освидетельствования скрытых работ
В определенный момент строительства у подрядчика возникает необходимость иметь на руках документ, который подтверждает правильность выполнения скрытых работ. Ведь без него нельзя продолжать ремонтные работы и строительство. Оформляется документ именно в тот момент, когда какая-то конкретная работа уже завершена, но еще не закрыта элементами конструкции.
Бывают ситуации, когда скрытые работы уже завершены, и составлен соответствующий акт, но строительство по каким-то причинам не продолжается длительное время. При этом необходимо повторное составление акта непосредственно перед тем, как строительство снова возобновится. Это объясняется тем, что за период «простоя» работы можно изменить или нарушить. Для определения их целостности, понадобится повторный осмотр. Если заранее известно, что строительство будет продолжаться через определенное время, можно составлять один акт перед началом следующего этапа.
Перечень работ подлежащих освидетельствованию актами скрытых работ:
- Укрепление грунта для возведения фундамента, проведение дренажа;
- Укладка щебня под фундамент, бурение скважин;
- Укладка арматуры при заливке бетона;
- Создание монолитных конструкций;
- Установка бетонных и железобетонных изделий;
- Проверка готовности поверхности для установки металлических конструкций;
- Обработка деревянных конструкций;
- Укладка электрической проводки и различных коммуникаций;
- Монтаж гидро- звуко- и теплоизоляции;
- Подготовка основания для укладки полов;
- Применение грунтовки при подготовке поверхностей к нанесению покрытия.
Это лишь малая часть скрытых работ, которые должны подвергаться промежуточной проверке. Вообще, не существует конкретного перечня скрытых работ. К ним относятся те, которые впоследствии будут влиять на безопасную эксплуатацию объекта. Список таких работ определяется в зависимости от конкретной ситуации. Как правило, они указываются в проектной документации. Существуют ситуации, когда возникает необходимость составлять промежуточный акт. Это относится к скрытым работам, которые еще не являются завершенными. Список таких работ также указывается в проекте конкретного строительного объекта.
Правила составления акта освидетельствования скрытых работ
Практика показывает, далеко не все строительные организации четко понимают, кто именно должен заниматься составлением акта скрытых работ. Однако в Градостроительном кодексе четко указано, что эта обязанность возлагается на исполнителя заказа. Так, именно подрядчик должен заниматься составлением необходимых документов. При оформлении акта скрытых работ рекомендуется придерживаться определенных рекомендаций:
- Постарайтесь, чтобы скрытые работы были проведены вовремя. В ином случае конструкцию придется разбирать, чтобы обеспечить доступ к скрытым работам членам комиссии.
- Принято, чтобы акт сначала подписывал подрядчик, отвечающий за проведение скрытых работ. Также здесь ставят подписи представители застройщика, проектировщика и других ответственных лиц. Нужно понимать, подписание акта является важным процессом. Если придерживаться рекомендованной последовательности, собрать все подписи будет намного проще.
- В новом бланке акта имеются подстрочные подсказки. Они позволят определить, какая именно информация должна быть указана в соответствующей графе.
- Необязательно, но очень рекомендовано включать в проверяющую комиссию специалистов, которые указаны в титульных листах общего журнала работ.
- Юристы рекомендуют делать копии оформленного акта. Можно сказать, это в интересах подрядчика.
Порядок заполнения актов освидетельствования скрытых работ
После внесения некоторых изменений в бланк, порядок его заполнения будет выглядеть следующим образом:
- В верхней части указывается строительный объект, его адрес;
- Информация о застройщике. Сюда вносятся ИНН, ОГРН, место расположения, контакты и другие данные о юридическом лице;
- Данные о подрядчике, который занимается непосредственно строительством. Отмечается его юридический адрес, контакты, коды;
- Сведения об ответственном лице, которое занимается составлением проекта. Если это физическое лицо, указываются его ФИО. Если речь идет о компании, отмечаются все сведения о ней;
- Далее следует название самого документа, под которым проставляются место и дата составления.
Ниже заполняются все графы соответствующей информацией. Подстрочные подсказки указывают, какая именно информация должна здесь находиться. После того, как указаны все организации, принимающие участие в строительных работах, следует отметить, кто из специалистов осуществлял осмотр. Также необходимо четко указать, какие именно работы были освидетельствованы.
Кроме этого, документ должен содержать информацию о том, когда проверяемые работы были начаты и окончены. Если нет никаких претензий, ответственные лица указывают, на какие дальнейшие работы дается разрешение. Если есть необходимость указать дополнительную информацию об объекте, для этого имеется соответствующая графа. Также следует отметить, сколько экземпляров имеет данный акт. Нижняя часть документа состоит из перечисления ответственных лиц, где они должны поставить свои подписи с расшифровками.
Нормативная база
- Основной регламентирующий документ по составлению АОСР — это РД 11-02-2006 с изменениями от 15.02.2018, вступившими в силу с 28.02.2018. В нем приведен бланк и рекомендации по составлению акта. Хоть этот документ и является рекомендательным, но его применяют все строители. Контролирующие органы Ростехнадзора и региональных государственных строительных надзоров строго требуют оформлять только по образцу, приведенному в указанном выше РД. И не нужно менять этот бланк на свое усмотрение, лучше строго настрого использовать его как указано в руководящем документе.
- Требования по необходимости составления АОСР и перечень скрытых работ, подлежащих освидетельствованию, указывается в проектной документации. Но при всем этом следует помнить, что перечень АОСР, указанный в проекте, не всегда точный, а точнее вообще не точный. Я еще ни разу не видел в проектах подробный и полный перечень соответствующий всем требованиям. Опытные инженера ПТО практически не ориентируются на перечень в проекте при составлении актов скрытых работ. Тут следует помнить, что освидетельствовать надо все работы, которые в последующем будут скрыты. По факту получается, что освидетельствуются практически все работы. Можно за ориентир брать сметную документацию. Так как любой технадзор (инженер по строительному контролю) при подписывании актов выполненных работ (КС-2) будет спрашивать исполнительную документацию на работы. А это практически всегда акты скрытых работ со схемами и документами качества.
- В сводах правил, как правило, также содержатся требования по составлению АОСР по результатам завершения определенных работ. В каждом своде правил (СП) содержаться требования по составлению актов скрытых работ. Хоть в РД 11-02-2006 и указано, что освидетельствовать нужно лишь те работы, которые оказывают влияние на безопасность строительных конструкций, но согласно требований СП приходится расширить данный список работ и составлять акты АОСР и на покраску, и на штукатурку, и на шпатлевку и т.д. Как я и писал выше ориентируйтесь на смету.
- В основном все крупные застройщики, либо технические заказчики, а также генподрядчики утверждают свои регламенты по ведению исполнительной документации, в том числе по составлению АОСР. Так делается практически всегда. И эти регламенты устанавливают гораздо более жесткие требования к составлению исполнительной документации, в том числе и к актам скрытых работ. Например, могут заставить вписывать в АОСР все общие журналы работ, спецжурналы, включить дополнительных ответственных лиц и т.д. В данных регламентах в основном указываются определенные требования к нумерации актов их компоновке и порядку составления. Эти требования больше организационные, для облегчения организации последующей проверки.

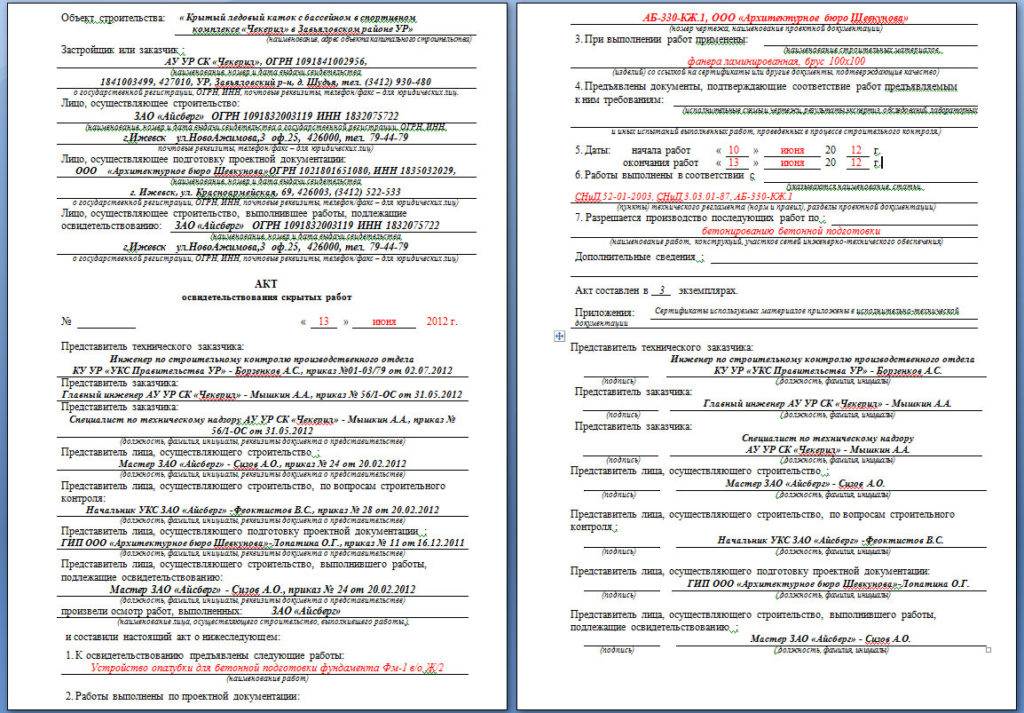

Образец заполнения акта освидетельствования скрытых работ 2021
Заполняя акт, необходимо постараться отобразить максимальную информацию об исследуемом объекте, проведенных работах, ответственных лицах. Нужно понимать, наличие ошибок, неточностей или недостоверной информации может стать причиной серьезных убытков. Неверное оформление акта приведет к тому, что в будущем часть конструкции придется разбирать. Ведь для правильного составления нового документа понадобится повторная проверка.
Также при неправильном оформлении документа и серьезных нарушениях руководителю организации-подрядчика грозит ответственность в виде административного наказания. Также, законодательством предусмотрена и уголовная ответственность за халатность, если эти нарушения стали причиной серьезных последствий. При таких инцидентах проверяется не только качество проведения работ, но и правильность составления документа.
Оборотная сторона листа
СП 45.13330.2017 Земляные сооружения, основания и фундаменты
Приложение Б
Б.1.1 Земляные работы:
а) устройство естественных оснований под земляные сооружения, фундаменты, трубопроводы в котлованах, траншеях или на поверхности земли;
б) выполнение предусмотренных РД или назначенные по результатам осмотра вскрытых оснований инженерные мероприятия по закреплению грунтов и подготовке оснований (цементация и т.п., замачивание, дренирование оснований, устройство термических или грунтовых свай, заглушение ключей, заделка трещин, устройство грунтовых подушек и др.);
в) конструкции, входящие в тело земляного сооружения; слои переходных зон и обратных фильтров плотин, дамб; установленные РД границы зон раскладки грунтов с отличающимися физико-механическими характеристиками; элементы дренажей (дренажные слои и их основания, колодцы, трубопроводы и их обсыпка); диафрагмы; экраны; ядра; подстилающие слои при установке контрольно-измерительной аппаратуры;
г) обратные засыпки выемок в местах пересечения с дорогами, тротуарами и иными территориями с дорожным покрытием;
д) насыпные основания под полы, грунтовые подушки;
е) обратные засыпки в просадочных грунтах (при наличии указаний в РД);
ж) мероприятия, необходимые для возобновления работ при перерывах в ведении работ в течение более 1 мес, при консервации и расконсервации работ;
и) подготовленные к намыву карты и тампонирование водосбросных устройств после окончания намыва.
Б.1.2 Устройство оснований и фундаментов:
а) устройство искусственных оснований под фундаменты, включая дно котлованов (в том числе после предварительного замачивания), оснований опускных колодцев, кессонов, оснований буронабивных свай и т.д.;
б) погружение свай, свай-оболочек и шпунта, а также опускных колодцев и кессонов;
в) работы, связанные со стыкованием свай и свай-оболочек, а также стыков между сборными железобетонными элементами;
г) бурение всех видов скважин;
д) втрамбовывание в дно котлованов жесткого материала (щебень, гравий);
е) заполнение скважин при устройстве грунтовых и песчаных свай;
ж) устройство вертикальных дрен и всех видов дренажей и дренажных завес;
и) погружение иглофильтров и всех видов инъекторов;
к) приготовление инъекционных и тампонажных растворов и их нагнетание;
л) все виды арматурных работ при дальнейшем бетонировании конструкций, а также установка закладных частей и деталей;
м) тампонаж полостей тиксотропных рубашек при устройстве опускных колодцев.
Кто и зачем составляет акт
- качество выполнения которых влияет на безопасность и (или) долговечность объекта капитального строительства;
- контроль за осуществлением которых, в соответствии с технологией их проведения, не осуществить после выполнения последующих без вскрытия, разборки или повреждения строительных конструкций и участков сетей (систем) инженерно-технического обеспечения.
Из перечисленного понятно, что такое АОСР в строительстве и для чего используется на стадии выполнения. Документ обеспечивает повышение ответственности исполнителей и дальнейшую безопасную эксплуатацию.
Оформление акта — обязанность заказчика и подрядчика
Инспектировать в строительстве следует все подобные объемы. Проектная документация определяет полный перечень, какие скрытые работы подлежат приемке с составлением актов их освидетельствования и последующей передачей заказчику. Требования к оформлению:
- осмотр оформляется актом освидетельствования;
- стороны, по своему усмотрению, используют собственный вариант документа;
- эти акты, как и акты приемки, оформляются обеими сторонами;
- выявленные недостатки устраняют;
- заказчик вправе требовать повторного освидетельствования (СНиП 12-01-2004 Организация строительства);
- в соответствии с порядком, установленным строительными нормами и правилами, готовность принимаемых скрытых объемов подтверждается уполномоченными лицами.
ВАЖНО!
Чем регламентируется
Порядок ведения документации в строительстве регламентируется нормативным документом РД-11-02-2006. В нем отмечается, что АОСР считается обязательным документом при осуществлении реконструкции, капитального строительства и ремонта. Подрядчик получает право продолжить строительные работы только после подписания заказчиком АОСР. В 2018 году в бланк такого акта были внесены правки по его заполнению.
Установленные правила по заполнению акта требуются для обеспечения максимальной безопасности эксплуатации сданных сооружений, зданий, конструкций и прочих объектов. Поэтому, осуществляя проверку промежуточных работ, требуется ответственно относиться к данному мероприятию. Законодательство запрещает эксплуатировать объекты, у которых, после окончания строительных работ, отсутствует АОСР.
Новая форма акта освидетельствования скрытых работ
Новая форма документа стала объемнее, с отображением большего объема сведений. Несмотря на кажущуюся сложность заполнения такого бланка, документ не должен создавать трудностей для его оформления. Для правильного его оформления понадобиться лишь внимательно ознакомиться с процедурой внесения данных, тем более, что в форме, под соответствующей графой, предусмотрены подсказки по заполнению.
Надо отметить, форма унифицирована, поэтому ее содержание и структуру исправлять нельзя. Преимуществом нового бланка является его универсальность. Следовательно, его можно заполнить, как при возведении жилья, космодрома, так и при обыкновенном ремонте квартир.
Инструкция по оформлению акта скрытых работ
Акты приемки скрытых работ составляются в печатном или
письменном виде в формате А4. С точки зрения делопроизводства в оформлении нет
ничего сложного, главное – заполнить все необходимые строки без ошибок и
опечаток, подписать бумагу у каждого представителя.
Образец заполнения акта скрытых работ:
- Указание
объекта капитального строительства (точный адрес, наименование проектно-сметной
документации (ПСД), строительный адрес). - Заполнение
информации о застройщике, разработчике проекта и компании, осуществляющей
строительство. Это могут быть как ИП, так и юридические лица. В графах
указываются наименования, адреса, ОГРН и номер налогоплательщика для юрлиц.
Если участник – ИП, то в графах заполняются ФИО, ИНН и адрес места жительства. - Проставляется
номер акта и дата составления (месяц – прописью). - Указывается
информация о представителях застройщика, представителя от подрядчика, от лица,
осуществляющего контроль, разработчика проектной документации, ответственного
за выполнение скрытых работ, а также других лиц, участвовавших в освидетельствовании. - В
основной части описываются скрытые работы, по какой проектной документации
выполнены, какие стройматериалы были использованы, какие документы удостоверяют
соответствие требованиям. - В
пятом пункте указываются даты начала и окончания работ. - Заполнение
документации, в соответствии с которой выполнены скрытые работы. - Дается
разрешение на выполнение последующих работ. Если у представителей есть
замечания – они прописываются пунктом ниже. - Указывается
количество экземпляров и перечень приложений.
Что еще скачать по теме «Акт»:
- Каким должен быть правильно составленный трудовой договорТрудовой договор определяет взаимоотношения работодателя и сотрудника. От того, насколько досконально будут учтены условия взаимоотношения сторон, его заключивших, зависит соблюдение сторонами прав и обязательств, им предусмотренных.
- Как грамотно составить договор займаВзятие денег в заем – явление, достаточно, характерное и распространенное для современного общества. Юридически правильным будет оформить кредитный заем с последующим возвратом средств документально. Для этого стороны составляют и подписывают договор займа.
- Правила составления и заключения договора арендыНи для кого не секрет, что юридически грамотный подход к составлению договора или контракта является гарантией успешности сделки, ее прозрачности и безопасности для контрагентов. Правоотношения в сфере найма не исключение.
- Гарантия успешного получения товаров – правильно составленный договор поставкиВ процессе хозяйственной деятельности многих фирм наиболее часто используется договор поставки. Казалось бы, этот простой, по своей сути, документ должен быть абсолютно понятным и однозначным.
- Все договоры
- Все бланки
- Авторский договор, авторский заказ
- Агентский, субагентский договор и соглашение
- Договор аренды, субаренды: недвижимости, имущества
- Договор банковского счета, вклада-депозита, обслуживания
- Брачный договор, контракт, семья
- Договор безвозмездного пользования, оказания услуг
- Договор возмездного оказания услуг
- Договор гарантии и гарантийного обслуживания
- Договор дарения, пожертвования
- Договор доверительного управления
- Договор займа, беспроцентного займа
- Договор задатка, аванса
- Договор залога недвижимости, имущества, прав
- Договор комиссии, субкомиссии на покупку, продажу
- Договор концессии, франчайзинга
- Договор купли-продажи товара, имущества, акций
- Договор лизинга, сублизинга, финансовой аренды
- Лицензионный, сублицензионный договор
- Договор мены, бартера, обмена
- Договор найма, поднайма жилого помещения
- Договор на выполнение работ, оказание услуг
- Договор обучения, стажировки, переподготовки
- Договор перевода долга
- Договор подряда, субподряда
- Договор поручения, договор поручительства
- Договор поставки товара, продукции, оборудования
- Договор представительства: юридического, коммерческого
- Договор о совместной деятельности
- Договор страхования, перестрахования
- Договор уступки требований, договор цессии
- Договор хранения товара, имущества
- Трудовой договор, контракт, соглашение
- Удостоверительная надпись
- Прочие договора
- Акт
- Анкета
- Аренда
- Белстат
- Бухучет
- Бюджет
- Ведомость
- Госкомимущество
- Доверенность
- Должностная инструкция
- Жалоба
- ЖКХ
- Журнал
- Зарплата
- Заявление
- Здравоохранение
- Инструкция
- Исковое заявление
- Контракт
- Минздрав
- Минтранс
- Минюст
- МЧС
- Отчет
- Отчетность
- Положение
- Приказ
- Протокол
- Рабочая инструкция
- Расписка
- Совмин
- Соглашение
- Справка
- Труд
- Уведомление
- Устав
- Форма
- Ходатайство
- Экономика
- Юрлицо
Реестр исполнительной документации
Для удобства контроля приемосдаточной документации каждый из оформленных документов, находящийся в папке, в обязательном порядке заносится в один общий реестр данной папки с присвоением документу сквозной нумерации.
Многостраничные документы, имеющие собственную нумерацию страниц (журналы работ, паспорта на оборудование и так далее) вносятся в реестр одной строкой. Номер этим документам присваивается по общему списку, и, как правило, только первому листу – то есть, обложке этого документа. Но в основном реестре обязательно указывается количества листов.
Маркировка осуществляется как на лицевой стороне папки, так и на корешке. Отметки должны содержать следующую информацию:
- наименование объекта строительства;
- сведения о Заказчике-Застройщике;
- наименование раздела проекта;
- порядковый номер папки по разделу;
- сокращенную информацию о документах, то есть рабочие чертежи, исполнительная документация, сопроводительная документация.
Необходимо отметить, что в исполнительную документацию, помимо вышеназванных, может входит и множество других документов, которые включаются по рекомендации участников строительства и с учетом их специфики. К примеру, это может быть и журнал сварочных или бетонных работ, а также журналы входного и операционного контроля качества, исполнительные геодезические схемы, ППР и так далее.
Пример заполнения журнала работ
Что такое скрытые работы
Скрытые работы — это этапы проекта, качество которых невозможно оценить после полного окончания проекта, потому что их результаты скрыты последующими этапами выполнения проекта. Например, после того как целиком возведен дом, невозможно оценить качество установки арматуры внутри бетонных плит. Также невозможно оценить качество укладки труб после того, как сверху на них уложен грунт.
Чтобы оценить качество скрытых этапов после окончания проекта, необходимо разрушать, частично или целиком, результат последующих этапов, что нецелесообразно.
В то же время оценить качество скрытых этапов принципиально важно, поскольку от них зависит качество последующих этапов. Когда речь идет о крупных строительных проектах, с качеством скрытых этапов связана общая безопасность зданий: прокладка инженерных систем, систем пожарной безопасности, установка несущих конструкций — в общем, все, что обеспечивает безопасную и стабильную эксплуатацию здания и является скрытыми работами
Поэтому результат проведения скрытых этапов проверяется и оценивается сразу, как только они завершены, и до начала производства последующих этапов.
Перечень работ, подлежащих освидетельствованию актами скрытых работ
В него включаются следующие работы:
- Основание для фундамента.
- Гидроизоляция фундаментов.
- Тепло и гидроизоляция оградительных сооружений.
- Гидроизоляция санузлов, ванных, душевых, балконов, террас.
- Укрепление балконов, перемычек и прогонов перекрытий, заделка элементов, смонтированных в стены.
- Армирование ж/б элементов.
- Крепление карнизов, лоджий, металлических элементов, вмонтированных в стены.
- Сооружение послойных элементов пола.
- Усиление металлоконструкций, несущих нагрузку.
На другие строительно-ремонтные работы при перепланировке помещений акты не составляются. Например, не требуется акты на перегородки из ГКЛ и из прочих материалов, на электропроводку, водоснабжение и канализацию и т. д.
При возведении новых строительных объектов, АОСР составляется другой перечень работ, к примеру:
- Уплотнение грунта для сооружения фундамента, осуществление дренажа.
- Укладка под фундамент щебня.
- Армирование при заливке бетона.
- Изготовление монолитных элементов.
- Монтаж бетонных и ж/б конструкций.
- Бурение скважин.
- Проверка подготовки поверхности для монтажа металлических элементов.
- Пропитка деревянных деталей.
- Монтирование электропроводки и прочих коммуникаций.
- Сооружение звуко-тепло-гидроизоляции.
- Приготовление основания для установки полов.
- Использование грунтовки перед нанесением покрытия.
Перечисленный список работ является лишь небольшой частью скрытых работ, подвергаемых промежуточному обследованию. Вообще-то, заранее составить конкретный список скрытых работ невозможно. Такой перечень определяется в период строительства в каждой конкретной ситуации и устанавливается, обычно, проектными организациями.
Процедура проверки строительных работ обязана осуществляться при участии уполномоченных представителей госнадзора и квалифицированных экспертов. Обычно, в комиссию приглашают представителей проектных институтов, технадзора, а также, специалистов строительно-монтажных предприятий.
